I dekada października 2025 r. – II Etap budowy zakończony!

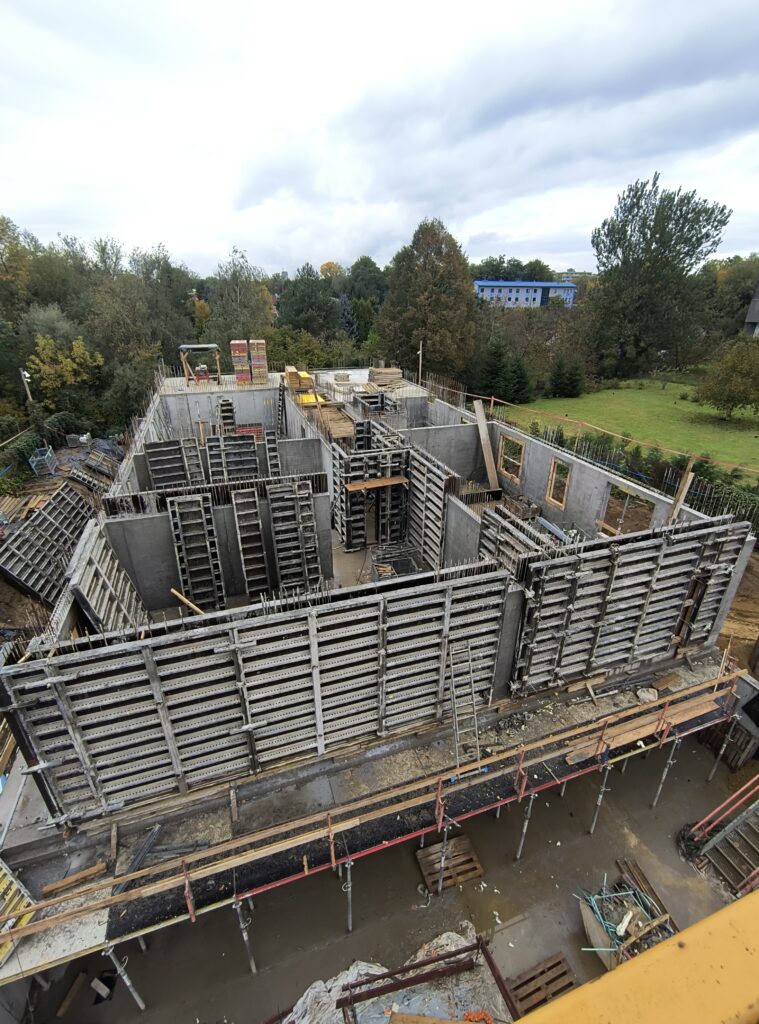

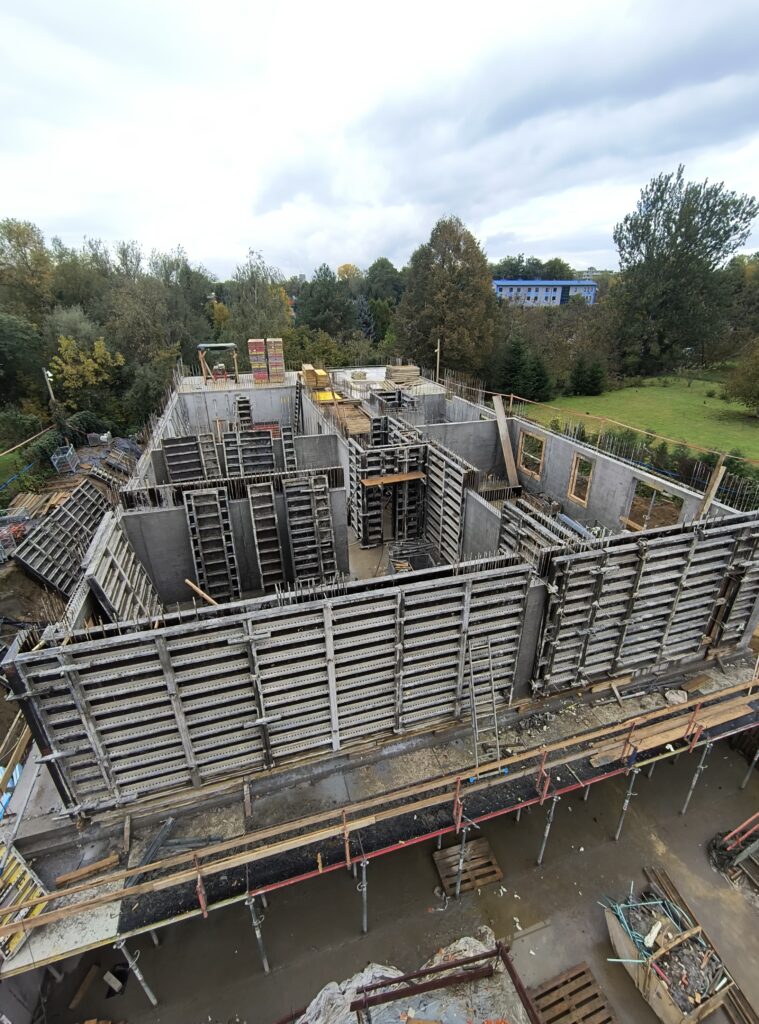

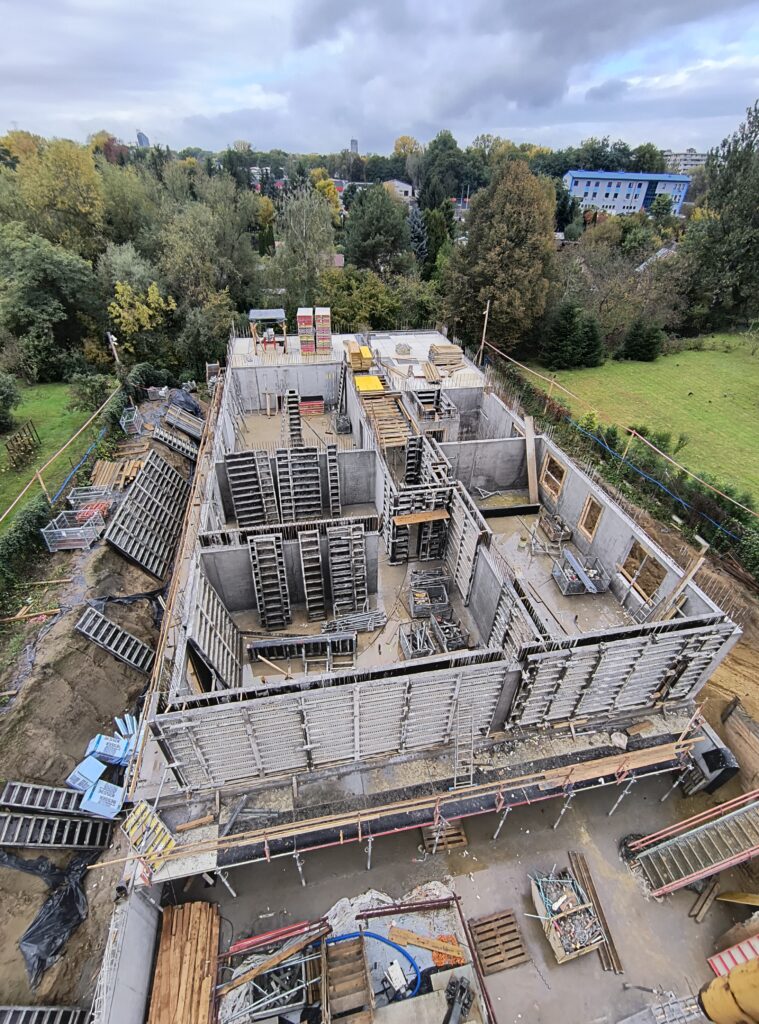

Stan surowy otwarty poziom -1 (garaż) segment A i B zakończony zgodnie z
harmonogramem.
Aktualnie rozpoczęliśmy III Etap budowy:
Segment A:

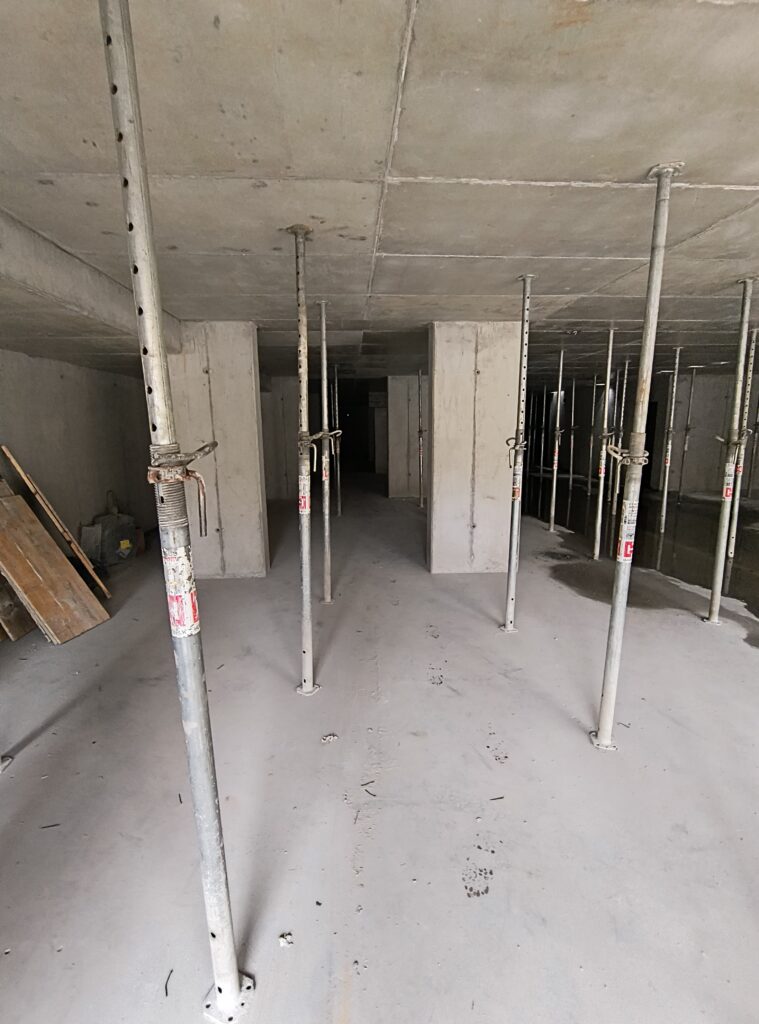

- rozpoczęto zbrojenie ścian parteru.
Segment B:

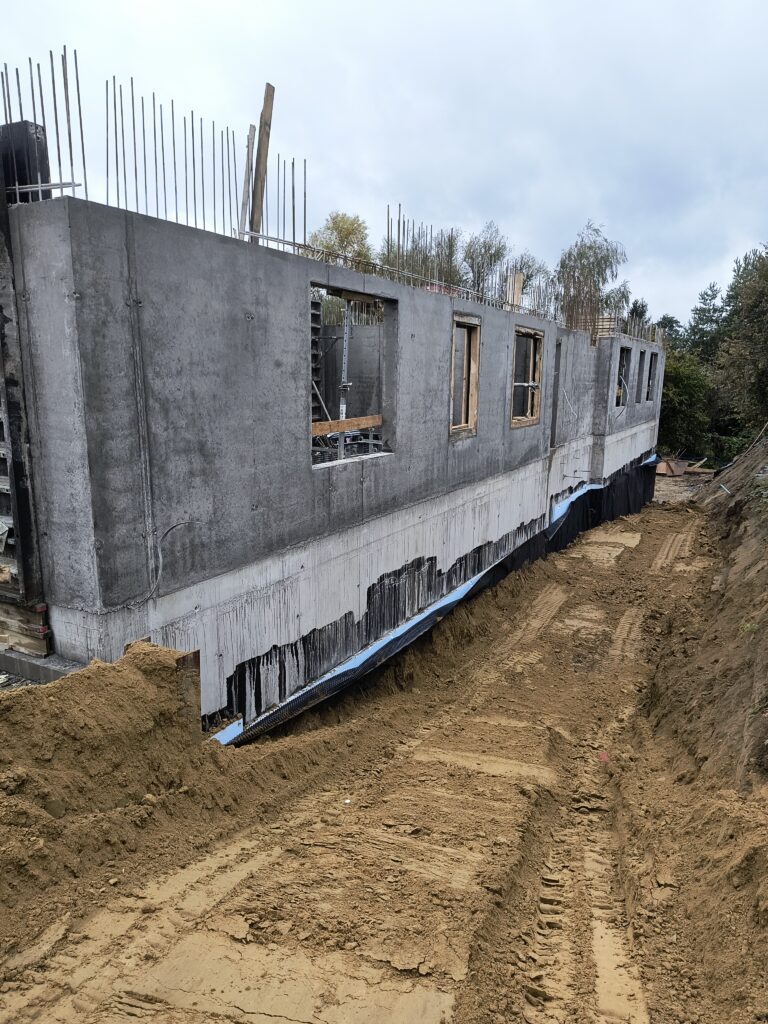

- zakończono betonowanie ścian parteru,

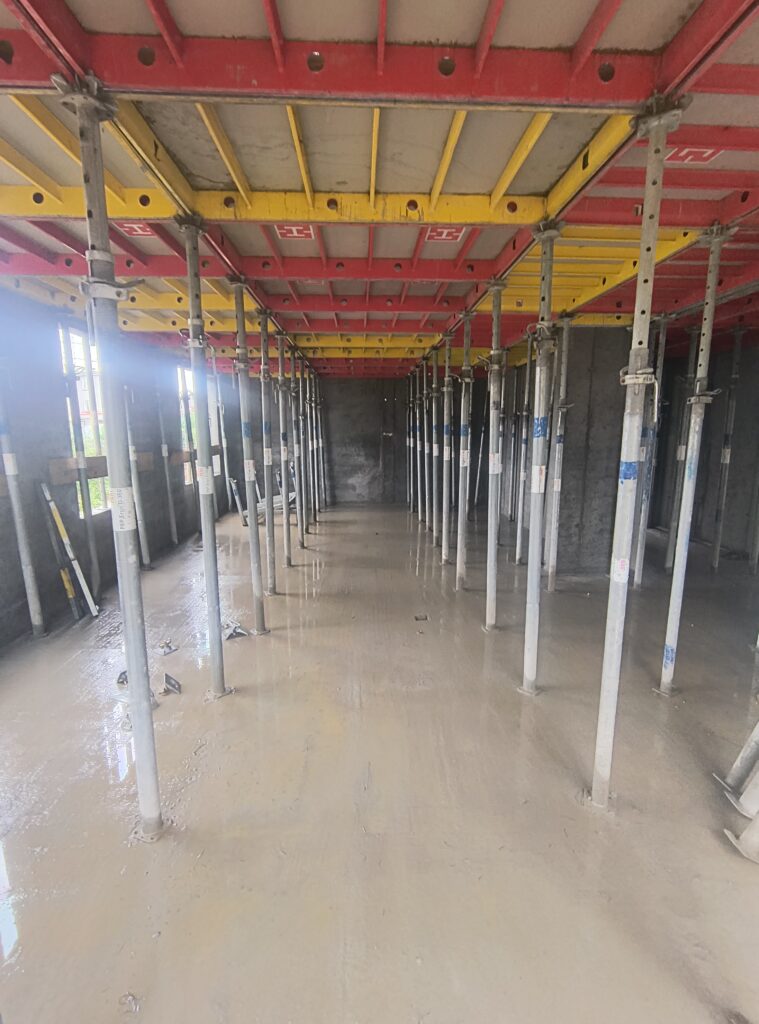

- rozpoczęto deskowanie stropu nad parterem,

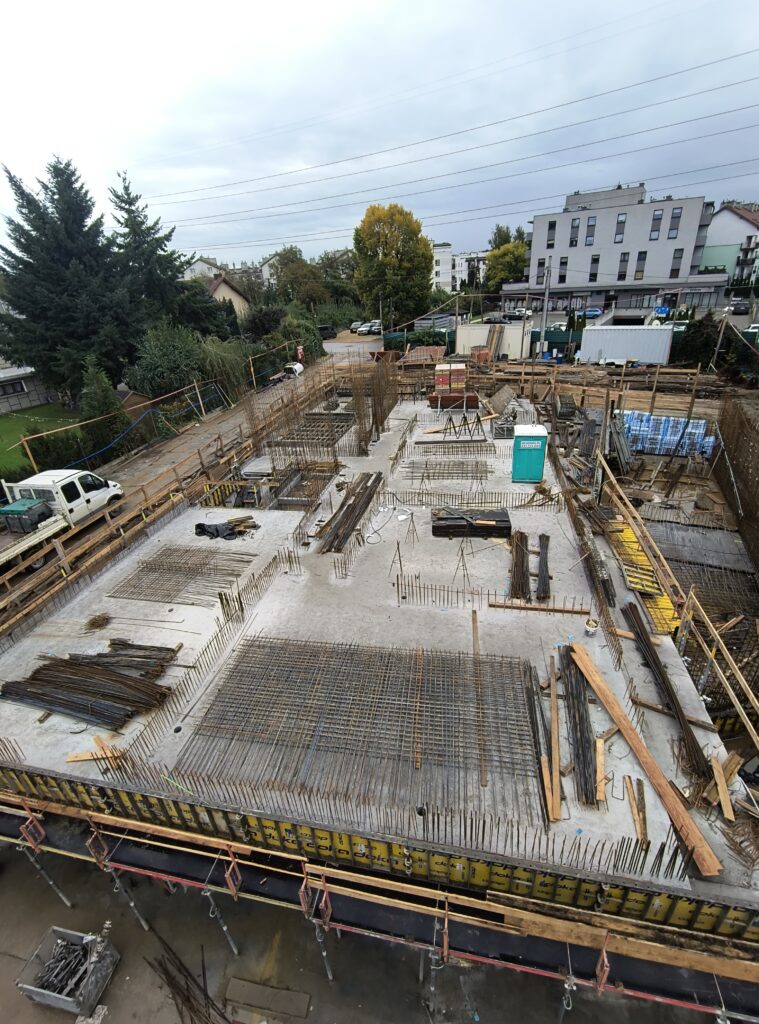

- trwają prace związane z izolacją garażu.
